下水道をはじめとする管路の非開削埋設工法である推進工法は、適用範囲の拡大、コストダウン、路面交通への影響軽減などの社会ニーズに応えるものとして、今や管路の埋設工法になくてはならない存在になっています。近年では、長距離・急曲線施工技術の開発によってその適用範囲が飛躍的に拡大し、長距離化の面では、1,000m以上の施工が要望されています。しかし、推進管外周の摩擦抵抗による推力増大が原因で、実施工的には、1,000m程度が限界と考えられていました。また、推進工法は到達まで管列全体が移動していく工法であるため、長距離になればなるほど時間経過に伴う周辺地盤への影響も懸念されます。

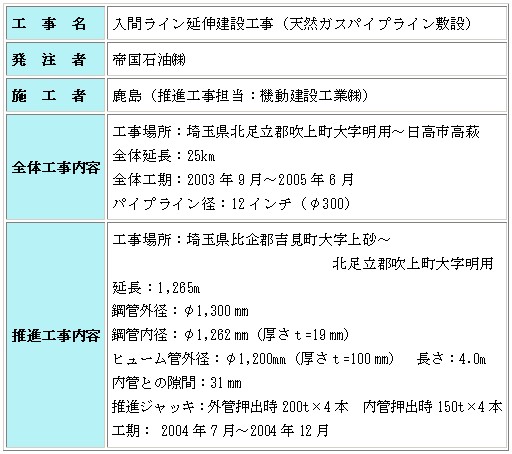

今回、埼玉県吹上町〜日高市に至る25kmに、12インチ(管径300mm)の天然ガスパイプラインを敷設する工事の中で、3箇所、1級河川を横断するため、河底横断トンネルを施工する必要があります。その中でも荒川を横断する箇所においては、1,265mの長距離施工が求められました。このための工法としては、シールド工法または推進工法が考えられますが、与えられた工期と経済性を勘案して推進工法を採用しました。

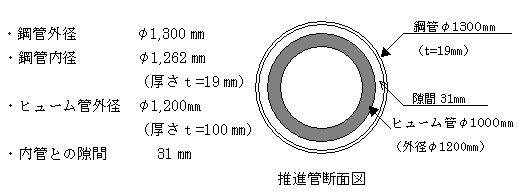

日本においては、推進工法の実績としては、計画時、1,010mが最長記録であり、これを超える推進工事の実績はありませんでした。そこで、1,265mの日本最長記録を実現するために、全推進長の前半(600m)を鋼管(外管)により推進した後、後半(665m)をプレキャストコンクリート製のヒューム管(内管)に切り替えて推進する二重管推進工法を採用しました。これにより、推進距離の長距離化を阻んでいた、地山と推進管の摩擦抵抗力を低減することが可能になります。
|
