Hi-PRESS構法

引張ってくっつく。鹿島式PC圧着構法


Hi-PRESS(ハイプレス)構法は、工場生産した柱・梁部材(プレキャスト部材)を、現場で組み建てたあと、予め部材に仕込んであったPC鋼棒やPC鋼線で締め付けて、柱・梁を一体化するPC圧着構法です。

梁へのプレストレス導入により、梁寸法を抑えながら、S造並みのロングスパンの無柱空間が実現可能であるとともに、鉄筋コンクリートの堅牢性により、地震に対する揺れや加速度の増幅を小さく抑えることが可能です。また、プレキャスト化によりS造と変わらない短工期での施工が実現します。

堅牢性と工期短縮を実現できる、データセンターにふさわしい構造形式です。

図版:実際の施工例(大スパン建物)

実際の施工例(大スパン建物)

図版:Hi-PRESS構法 イメージ図

Hi-PRESS構法 イメージ図

地震時の損傷が少ない、
高い安全性

高強度コンクリートとプレストレスト鋼材による躯体は、関東大震災クラスの地震時も安全で、地震がおさまると元の変形の無い状態に戻る高い耐震性能があるため、大地震後も大規模な補修や補強が不要であることが、実験で確かめられています。

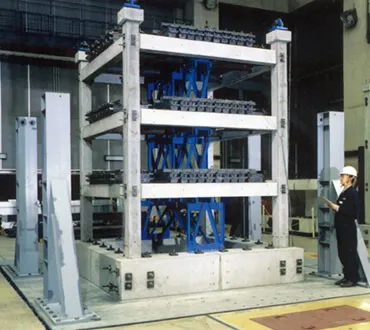

図版:大型振動台による耐震実験の様子

大型振動台による耐震実験の様子

工場生産部材で、高品質・短工期

躯体工事は、工場生産による柱梁部材を現場で組立てる方式(ドライジョイント)のため、耐火被覆や仕上げ下地も不要で、鉄骨造以上の施工合理性が得られ、工期短縮に役立ちます。

免震・制震装置を組み込むことで架構部材の断面を縮小することが可能となり、ロングスパン化を始めとするHi-PRESS構法のメリットを更に引き上げることができます。

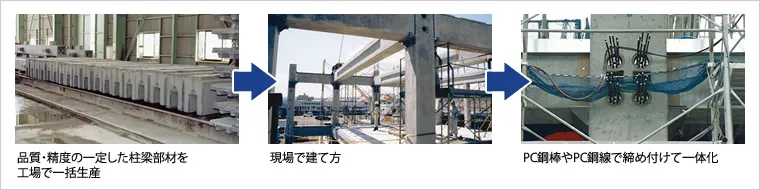

図版:工場生産部材で、高品質・短工期
