ホーム > 技術とサービス > 土木技術 > ダム技術 > 情報化施工

ダム技術

基礎処理工3次元施工品質管理システム

岩盤内の水みちとなる割れ目の迅速な3次元モデル化により、
合理的な注入管理を可能に

ダム工事における基礎処理工の品質管理方法として、「岩盤内の割れ目」に着目した施工データの評価が重要となってきています。この際、水みちとなる割れ目の性状、分布、連続性の立体的な把握が必要で、また、それらを注入管理に反映させるためには、パイロット孔から得られる地質データを基に迅速に地質情報の見える化を行うことが必要です。

鹿島では、割れ目の3次元的情報を定量的に自動かつ迅速に抽出し、それらを施工情報とともに一元管理するシステムを開発しました。これにより水みちとなる割れ目分析の客観化・省力化ができ、情報の見える化により確実な注入管理が可能になります。

特許出願中

図版:3次元割れ目モデルとグラウト注入情報の重ね合わせ

3次元割れ目モデルとグラウト注入情報の重ね合わせ

キーワード

割れ目、ダム、基礎処理工、カーテングラウト、孔壁展開画像

3次元施工品質管理システムの概要

水みちとなる割れ目を評価するためには、従来は専門の地質技術者による膨大な3次元データの処理・分析が必要であり、多大な時間と労力を要していました。本システムでは施工過程で得られるパイロット孔の孔壁展開画像を活用することで、岩盤内部の割れ目情報の抽出・連続性判定を自動的、かつ迅速に行うことが可能になりました(開発①、開発②)。さらに、自動的に得られた3次元割れ目モデルに、グラウト施工情報を統合し可視化するシステムを活用することで、施工へ迅速なフィードバックが行えるため、基礎処理工の品質を確保することができます(開発③)。

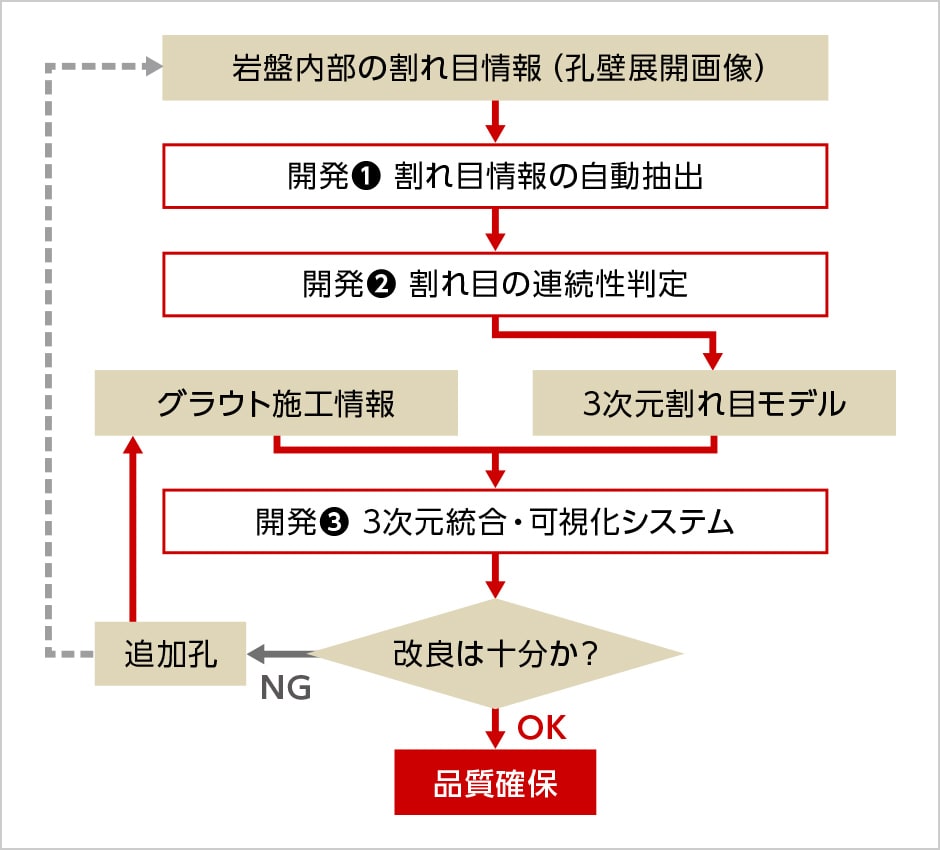

図版:本システムを用いた基礎処理工の品質管理フロー

本システムを用いた基礎処理工の品質管理フロー

改ページ

特長・メリットココがポイント

開発① 割れ目情報自動抽出技術

パイロット孔のBTV調査で得られる孔壁展開画像に対して画像解析を行うことで、割れ目の3次元情報を自動的に抽出します。

  • 孔壁展開画像から、短時間で割れ目を自動抽出
  • 割れ目の交差深度の他に、割れ目の属性情報(走向、傾斜、開口幅、色情報)が取得可能
  • 画像解析データを基に客観的な抽出が可能

図版:孔壁展開画像を用いた割れ目情報の自動抽出方法

孔壁展開画像を用いた割れ目情報の自動抽出方法

開発② 割れ目の連続性判定技術

得られた割れ目の属性情報を基に、隣接孔の全割れ目に対する連続性判定を自動で行い、連結した3次元割れ目モデルを作成します。

  • 連続性の判定指標は、面間距離、交差角度、割れ目幅、色といった属性情報から任意に選択可能
  • 割れ目の連続性に対する客観的な判定が、短時間で可能

図版:割れ目の連続性判定結果

割れ目の連続性判定結果

開発③ 3次元的統合・可視化技術

多様で膨大な施工情報や地質情報を統合し、3次元で可視化することで基礎処理工の一元管理を行います。

  • 地形・構造物の3次元モデルの構築
  • 管理日報に基づくルジオン分布と3次元割れ目モデルとの統合
  • 管理日報・コア写真等の施工資料とのリンク
  • 任意の段階で必要な施工関連情報が3次元的に可視化でき、割れ目への注入の過不足の管理が可能

図版:施工関連情報および割れ目データの三次元統合化

施工関連情報および割れ目データの三次元統合化

改ページ

適用実績

図版:大分川ダム建設(一期・二期)工事

大分川ダム建設
(一期・二期)工事

場所:大分県大分市

竣工年:2019年11月

発注者:国土交通省九州地方整備局

規模:中央コア型ロックフィルダム
堤高91.6m 堤頂長400m
堤体積387万m3

学会論文発表実績

  • 「ダム基礎処理工の透水性に関わる三次元施工品質管理システムの開発」,第46回岩盤力学に関するシンポジウム講演集,pp.25-30,2019年
  • 「大分川ダム基礎処理工への3次元施工品質管理システムの適用」,日本応用地質学会平成30年度講演論文集,pp.135-136,2018年
  • 「ダム基礎処理工における三次元施工品質管理システムの開発」,土木学会第73回年次学術講演会,Ⅵ-1058,2018年

ドローンによるレーザ測量

基準点を設置することなく、短時間に高精度な測量データを取得

土木工事現場での測量は、従来、光波測量器やGNSS測量器によるものが一般的でしたが、近年では、高精度に測量が可能で3次元図面を出力できる3D地上レーザ測量が普及しています。また、ドローンによる写真測量の実績も増え、精度も向上しています。しかし、写真測量では、高低差のある複雑な地形や、樹木がある場合などに精度の高い測量データを得ることが難しく、課題となっていました。

鹿島では、日本で初めてドローンに3Dレーザスキャナを搭載して大分川ダム堤体で計測を実施。高密度・高精度のデータを得ることに成功しました。

なお、本システムは、ニコン・トリンブル、ルーチェサーチとの共同開発です。

特許登録済

図版:大分川ダム堤体を計測中のレーザスキャナを搭載したドローン

大分川ダム堤体を計測中のレーザスキャナを搭載したドローン

図版:レーザスキャナを搭載したドローン

レーザスキャナを搭載したドローン

キーワード

ドローン、3Dレーザ測量
改ページ

特長・メリットココがポイント

写真測量の際に必要な基準点の設置不要

ドローンによる写真測量では、あらかじめ基準点(ターゲット)を地表面に複数箇所設置する必要がありますが、ドローンによるレーザ測量では、機体に内蔵されたGNSSとジャイロセンサにより、機体位置・傾き情報を正確に得たうえで、地表面に向けてレーザを照射することで得られる距離により計測を行うため、基準点設置の必要がありません。

図版:堤体部点群データ

堤体部点群データ

樹木があっても計測可能

レーザ照射は樹木の隙間を通り、地表面まで到達するため、樹木の伐採前、除根前でも地山を計測することが可能です。測量した結果は高精度な点群データで出力されることから高低差が取れ、複雑な地形でも精度の高いデータが得られます。

図版:伐採前レーザ測量樹木処理前データと樹木データ処理後 出力例

伐採前レーザ測量 樹木処理前データ

樹木データ処理後 出力例

短時間の飛行で高精度なデータを取得

測量では、事前にPC上にて設定したルートに従い、自律飛行が可能です。20haの広さをわずか13分間の飛行で測量することができます。高精度と言われる地上レーザ測量の結果と比較して、90%の測量点が±4.5cmの範囲に収まっていることを確認しました。従来のセスナ機等による航空レーザ測量と比較して安価で、かつ、現場内での離着陸が可能なため、現場の必要に応じて都度測量することができます。

適用実績

図版:大分川ダム建設(一期・二期)工事

大分川ダム建設
(一期・二期)工事

場所:大分県大分市

竣工年:2019年11月

発注者:国土交通省九州地方整備局

規模:中央コア型ロックフィルダム
堤高91.6m 堤頂長400m
堤体積387万m3

バイバックによる締固め管理システム

ダムコンクリートの締固め状態をリアルタイムに管理、記録

コンクリートダムの施工においては、バイバック(油圧ショベルのアタッチメントに締固めバイブレータを装備した機械)と呼ばれるダム用コンクリート締固め専用機が用いられますが、締固めはオペレータの経験に基づく技量に依存しており、オペレータの目視により締固めの完了を判断しているのが現状です。

そこで鹿島では、バイブレータの挿入位置と締固め完了条件を管理することにより、オペレータの技量に依存せず均一な締固めを実施でき、締固め状況のリアルタイムな管理と施工トレーサビリティの記録ができるダムコンクリート締固め管理システムを開発しました。これにより、これまで以上にダムコンクリートの品質向上が図れます。

※バイバックはエクセンの登録商標です。

特許登録済及び特許出願中

図版:バイバックによる締固め管理システム実証実験の様子

バイバックによる締固め管理システム実証実験の様子

キーワード

コンクリートダム、締固め管理、コンクリート打設、有スランプコンクリート、バイバック、
バイブレータ、GNSS、センサ
改ページ

特長・メリットココがポイント

バイブレータの3次元位置計測と秒数管理で
締固め完了を判定

本システムはバイブレータ挿入位置の3次元座標を正確に計測し、一定の締固め完了条件を満たすと、バイブレータの影響範囲を考慮して一辺50cmの管理ブロックごとに締固め完了を判断し表示します。位置計測にはバイバックに搭載した2つのGNSS機器と2つの傾斜計を用いて行います。締固め完了の判定には、バイブレータのON・OFF信号を取り込み、別試験にて定めた締固め完了とする秒数を管理し、締固めが完了した箇所をモニターに表示します。オペレータは運転席のモニタ画面で締固めが完了した箇所がリアルタイムで把握できるため、締固め不足を防ぐことができます。

図版:機器配置図

機器配置図

実施工に即して複数層の締固め管理が可能

本システムにより、オペレータの技量に依存しない均一な締固めが行えるとともに、施工のトレーサビリティも管理することができるようになります。また、有スランプコンクリートは同一リフトで複数層打設する場合が多くありますが、本システムでは、同一リフトで複数の層に分けての締固め判定を行うことが可能です。

図版:締固め管理システム画面表示例

締固め管理システム画面表示例

適用実績

図版:浜田川総合開発事業第二浜田ダム第二浜田ダム本体建設工事

浜田川総合開発事業
第二浜田ダム本体建設工事

場所:島根県浜田市

竣工年:2016年10月

発注者:島根県

規模:重力式コンクリートダム
堤高97.8m 堤頂長218.0m
堤体積32.4万m3

図版:幾春別川総合開発事業の内 新桂沢ダム堤体建設(第1期・第2期)工事

幾春別川総合開発事業の内
新桂沢ダム堤体建設
(第1期・第2期)工事

場所:北海道三笠市

工期:2016年8月~2021年3月

発注者:国土交通省北海道開発局

規模:重力式コンクリートダム
堤高75.5m 堤頂長397.0m
堤体積59.5万m3(いずれも嵩上げ後)

学会論文発表実績

  • 「ダムコンクリート締固め管理システム」,土木学会第70回年次学術講演会,2015年9月

BIM/CIM ダム

ダムの設計変更・施工計画・施工管理を支援する3次元システム

3次元CADをベースに工事のあらゆる段階を“見える化”し、一元管理することができる「BIM/CIM ダム」を開発し、品質向上・安全確保・コストダウンにつながる施工の合理化を目指しました。

ダム建設は、原石山・堤体・工事用道路等、様々な工種の施工が広範囲にわたって同時に進められ、また地質などの自然条件も着工時には完全に把握することができません。このような施工条件下で検討作業を迅速かつ正確に行う支援システムです。

さらに施工後の維持管理にも施工時のデータを引き継げる機能を追加することで、構造物の設計・施工・維持管理に至るまでの一貫した支援システムとすることも可能です。

ダム工学会 最優秀賞

図版:完成予想CG

完成予想CG

キーワード

ダム、3CAD、ダムCAD、3次元CAD、BIM、CIM
改ページ

特長・メリットココがポイント

対策工等の設計や施工計画、
維持管理計画の立案が可能に

ダム建設にかかわる図面等の2次元の情報を3次元化することにより、合理的に必要な対策工等の設計や施工計画、維持管理計画の立案ができます。

  • 設計・施工・維持管理まで一貫したシステム化が可能
  • プロジェクト全体のコストダウン及び品質の向上が図れる

図版:地質構造の三次元可視化

地質構造の三次元可視化

合理的な施工計画の立案が可能に

施工時のデータをリアルタイムにシミュレーションすることで、道路等の仮設備の計画や関連工事との干渉の検証等、合理的な施工計画を立案できます。

  • プロジェクトに携わる人がシステムを介して共通のイメージ・認識を持つことが可能
  • 完成イメージを掴むことでスピーディな比較検討

図版:全体施工シミュレーション

全体施工シミュレーション

現地に則した設計数量・出来形数量の
正確な算出が可能に

  • 設計数量を重機計画に迅速に反映
  • 施工段階に従った測量結果を順次更新することができ、数量の修正が迅速に可能

図版:スライス図

スライス図

改ページ

適用実績

図版:ダム技術

鹿島では施工する全てのダムにおいて標準的に採用しています。

学会論文発表実績

  • 「ダム堤体情報化設計施工CADシステムの開発」,電力土木,No.241,1992年9月
  • 「3次元CADシステムによるダム工事の情報化施工」,土木学会誌,Vol.79,1994年10月
  • 「建設会社における情報化施工の最前線」,コンクリート工学,Vol.50 No.9,2012年9月

振動ローラによる締固め管理システム

全地球衛星測位システム(GNSS)を利用した
振動ローラ締固め管理システム

本システムは、RTK-GNSS測位法を利用した締固め機械の転圧回数管理システムです。

振動ローラの位置と各部の実転圧回数を段階的に色分けして、キャビン内のパソコンにリアルタイムで表示することで、締固め回数の過不足とその位置をオペレータが現場で把握することができます。また複数台の振動ローラを使用し施工している場合、お互いに他機が実施した転圧情報を共有することが可能で、複数の振動ローラで大量の施工を行う場合でも過不足のない転圧回数を維持継続することができます。

RTK-GNSS:測りたい移動局(未知点)の他に位置が分かっている固定局(既知点)を必要とする相対測位方式で、位置情報と誤差情報をリアルタイムに算定し移動局の測位を行う。

図版:システムイメージ図

システムイメージ図

キーワード

GNSS測量、RTK-GNSS、振動ローラ、締固め管理システム、転圧回数、品質向上

本システムの特長と主要構成機器

転圧管理

  • 常時、現場で転圧回数の過不足を確認できます。
  • 転圧データの共有化を図れます。
  • 複数台の振動ローラ複数による同時施工においても、過不足のない転圧回数を維持継続できます。
改ページ

図版:システム構成図

システム構成図

図版:システム主要構成機器

システム主要構成機器

本システムの機能

転圧回数管理

締固め回数を色で区別し、リアルタイムにモニタ表示することができます。

図版:転圧回数管理画面/3D-CADによる転圧管理帳票

転圧回数管理画面/3D-CADによる転圧管理帳票

転圧データの共有化

複数台の振動ローラを使用する場合、他機の実施した転圧情報をリアルタイムに共有することが可能で、全施工エリアに対して過不足のない転圧回数を維持継続することができます。

図版:システム構成図

システム構成図

改ページ

適用実績

図版:胆沢ダム

胆沢ダム

場所:岩手県奥州市

竣工年:2013年11月

発注者:国土交通省東北地方整備局

規模:堤体積1,350万m3

図版:湯西川ダム

湯西川ダム

場所:栃木県日光市

竣工年:2012年9月

発注者:国土交通省関東地方整備局

規模:堤体積103.2万m3

図版:殿ダム

殿ダム

場所:鳥取県鳥取市

竣工年:2012年1月

発注者:国土交通省中国地方整備局

規模:堤体積211万m3

図版:新東名高速道路牧平

新東名高速道路牧平

場所:愛知県岡崎市

発注者:中日本高速道路

規模:掘削153万m3 盛土80万m3

図版:五ケ山ダム堤体建設工事

五ケ山ダム堤体建設工事

場所:福岡県那珂川市

竣工年:2018年3月

発注者:福岡県

規模:重力式コンクリートダム
堤高102.5m 堤頂長556m
堤体積93.5万m3

図版:大分川ダム建設(一期・二期)工事

大分川ダム建設
(一期・二期)工事

場所:大分県大分市

竣工年:2019年11月

発注者:国土交通省九州地方整備局

規模:中央コア型ロックフィルダム
堤高91.6m 堤頂長400m
堤体積387万m3

図版:小石原川ダム本体建設工事

小石原川ダム本体建設工事

場所:福岡県朝倉市・東峰村

工期:2016年4月~2020年3月

発注者:水資源機構

規模:ロックフィルダム
堤高139m 堤頂長約550m
堤体積約830万m3
