巡航RCD工法

重力式コンクリートダムの合理化施工であるRCD工法の
さらなる高速施工を可能とした工法

従来のRCD(Roller Compacted Dam-Concrete)工法は1リフト(1m)を3分割施工し、3日でリフトアップすることが最速とされてきました。

巡航RCD工法は、従来のRCD工法で打設速度向上の阻害要因となっていた、外部コンクリート先行打設、3分割施工による打止部の施工を、内部コンクリート先行打設、内部コンクリートの任意箇所での打止を行うことにより、打設設備能力をフルに発揮でき、打止前後の打設速度維持が図れることで、1リフトを2.5日でリフトアップすることを可能としました。

さらに、外部コンクリートの確実な締固め、内部コンクリートと外部コンクリート打設箇所の分離により錯綜作業の回避という、品質、安全性の向上も得られます。

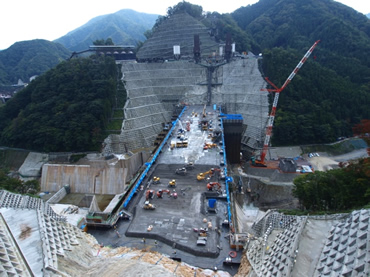

図版:巡航RCD施工状況

巡航RCD施工状況

キーワード
重力式コンクリートダム、巡航RCD工法、RCD工法、合理化施工、内部コンクリート先行、端部締固め、ソフトトリートメント
改ページ

特長・メリットココがポイント

施工能力を最大限発揮

従来RCD工法は外部コンクリートを内部コンクリートに先行して打設し、打設ブロック毎に打止めるため、その時点での外部コンクリート打設に打設速度が抑えられていましたが、内部コンクリートを先行することで施工能力を最大限に引き出せます。

降雨や週末等の時間ロスを最小限に

従来は横継目での打止であったため、降雨予想時、週末等は余裕を持って打設を中断する必要がありましたが、任意箇所での打止が可能となったため、打設可能時間を延ばすことが可能となり、時間ロスを最小限とすることが可能となりました。

図版:巡航RCD施工の流れ

巡航RCD施工の流れ

改ページ

適用実績

図版:五ケ山ダム堤体建設工事

五ケ山ダム堤体建設工事

場所:福岡県那珂川市

竣工年:2018年3月

発注者:福岡県

規模:重力式コンクリートダム
堤高102.5m 堤頂長556m 堤体積93.5万m3

図版:湯西川ダム

湯西川ダム

場所:栃木県日光市

竣工年:2012年9月

発注者:国土交通省関東地方整備局

規模:重力式コンクリートダム
堤高119m 堤頂長320m 堤体積106万m3
総貯水量7,500万m3

図版:嘉瀬川ダム

嘉瀬川ダム

場所:佐賀県佐賀市

竣工年:2012年3月

発注者:国土交通省九州地方整備局

規模:重力式コンクリートダム
堤高99m 堤頂長456m 堤体積96.5万m3
総貯水量7,100万m3

学会論文発表実績

  • 「湯西川ダム本体建設工事における巡航RCD工法高速施工への取り組み」,土木学会土木建設技術発表会論文,2012年
